Nel 2009, la città di Yverdon-les-Bains ha trasferito a SAGENORD SA (Société Anonyme de Gestion des Eaux du Nord Vaudois) la responsabilità dell’approvvigionamento di acqua potabile dei comuni annessi, con l’utilizzo dell’infrastruttura esistente su scala regionale.
Sulla base del “Piano direttore regionale per l’approvvigionamento idrico”, SAGENORD SA garantisce ora l’approvvigionamento sicuro di acqua potabile a Yverdon-les-Bains e dintorni e provvede a potenziare costantemente la rete idrica fino al 2045.

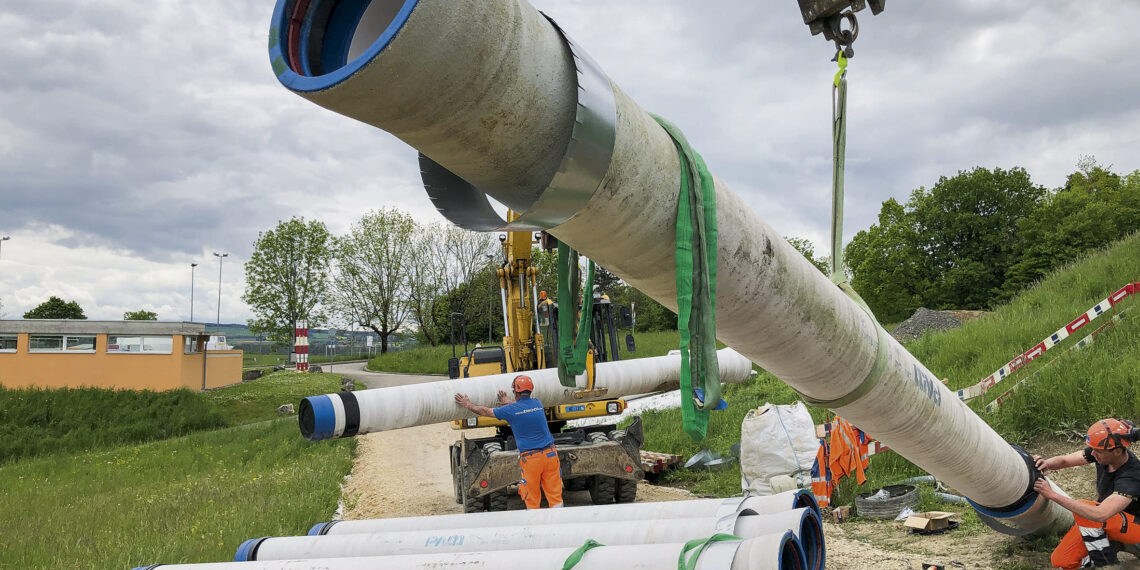

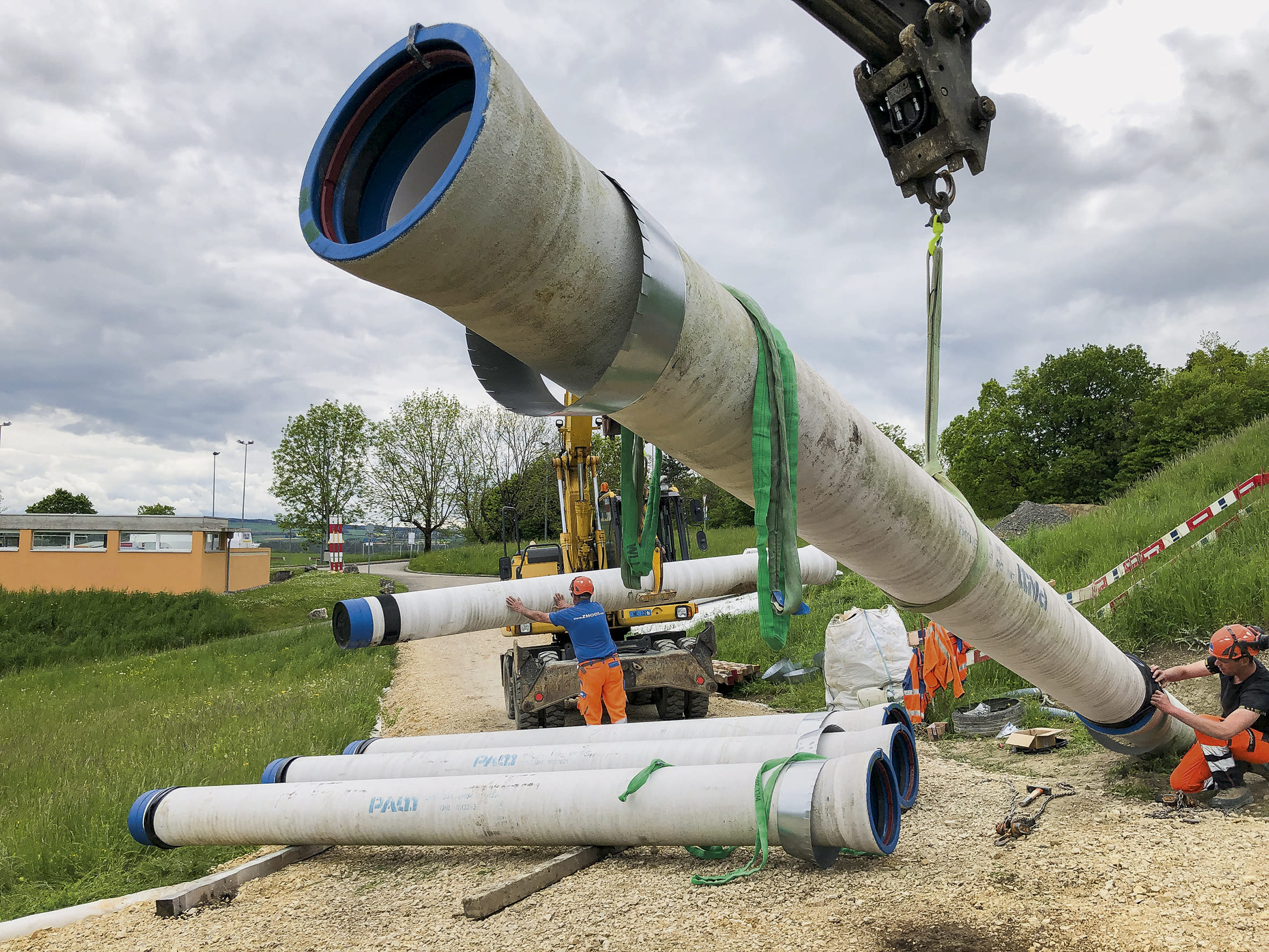

Tubi HOZ ZMU di Wild − robusti e rispettosi dell’ambiente
Dal momento che la condotta è stata posata in un’area rurale, la scelta ideale è stata quella di utilizzare tubi in ghisa duttile con rivestimento esterno in malta cementizia HOZ ZMU. Con questi tubi non è necessario rimuovere il materiale di scavo e sostituirlo con materiale più fine, perché il materiale può essere riutilizzato. In questo modo è stato possibile ridurre i trasporti di materiale e minimizzare l’impatto dei lavori di costruzione sulla natura. I tubi ZMU con involucro esterno in malta cementizia hanno un effetto protettivo attivo e passivo, sono estremamente resistenti ai carichi, all’aderenza e agli urti e offrono quindi la protezione ideale da danni meccanici durante l’inserimento.
Posa di condotte tradizionale e senza scavo
La peculiarità di questo progetto era che tratti di posa tradizionale si alternavano a tratti di posa senza scavo. Tutti i lavori sono stati eseguiti dalla Zmoos, che dispone delle attrezzature e delle competenze necessarie per entrambi i metodi di posa.
La posa è iniziata con due fori controllati, ciascuno lungo circa 100 metri, al di sotto dei corsi d’acqua. La camera di distribuzione «Les Saugettes» è stata equipaggiata con valvole a farfalla etec® di Wild. I lavori sono proseguiti con la posa di tubi in trincee tradizionali. Una perforazione direzionale lunga oltre 400 metri sotto la collina di Chamblon è stata l’ultima tappa prima di collegare le sezioni tra loro e la condotta alla rete.
Consegne scaglionate/stoccaggio ottimizzato
I tubi sono stati consegnati direttamente dalla fabbrica in camion completi, cioè 168 m per camion. Le consegne sono state scaglionate in base all’avanzamento dei lavori. In questo modo è stato possibile ottenere uno stoccaggio ottimale, sia in termini di spazio che di vicinanza al luogo in cui dovevano essere posati i tubi.
Valida assistenza fornita da Wild
La Wild ha fornito assistenza nella selezione dei pezzi e nel controllo delle tempistiche, assicurandosi che il materiale fosse disponibile in tempo. Inoltre, i montatori hanno ricevuto assistenza in cantiere e hanno risposto alle domande sorte in loco durante i lavori.
Una collaborazione ottimale
Il rispetto delle scadenze era molto importante per il committente. Il supporto logistico offerto da Wild alla società di ingegneria civile e le esperienze positive del passato hanno convinto gli ingegneri e l’installatore. L’azienda Wild forniva i materiali direttamente sul cantiere e si occupava, in collaborazione con il partner commerciale Debrunner, di ulteriori aspetti logistici.
Tutte le parti coinvolte hanno collaborato perfettamente e tutto è andato secondo i piani. I lavori del progetto sono durati dal novembre 2021 al giugno 2023.
